К бегу какой сложности вы готовы. Тест РБК и Philips, 14:31 Неудобные вопросы в ходе «Прямой линии с Владимиром Путиным». Фотогалерея Общество, 14:25  Путин рассказал о «засаде» с повышенными зарплатами чиновников Политика, 14:24 Следовавший в Петербург самолет вернулся в Симферополь из-за неполадок Общество, 14:20 Путин назвал Кудрина дрейфующим в сторону Глазьева экономистом из 90-х Экономика, 14:13 Минстрой ответил на сообщения о пересчете цен на отопление Общество, 14:12 Путин заявил о дефиците закупок жизненно важных лекарств Политика, 14:12 В России запретят вылов косаток и белух в просветительских целях Общество, 14:11 «Ювентус» провел презентацию нового главного тренера Маурицио Сарри Спорт, 14:11 Шеф-повар Иппеи Уемура – «РБК Стиль»: «Важно чувствовать себя самураем» Стиль, 14:10 Открытие новых станций Сокольнической линии метро. Фоторепортаж Общество, 14:03  Снято смартфоном: как довести предметную съемку до совершенства РБК Стиль и HUAWEI, 14:01 Ведущая в момент прямой линии с Путиным сообщила о DDoS-атаке Политика, 13:57 Обвиненный в шпионаже американец Уилан обратился к Трампу из Мосгорсуда Политика, 13:56
Татарстан ,
0
В Татарстане запустили одну из крупнейших электрических подстанций
В Елабужском районе запустили электрическую подстанцию для "подпитки" ОЭЗ "Алабуга", а также заводов "Танеко", "ТАИФ-НК" и "Аммоний". Она же должна снизить дефицит электричества Нижнекамского и Казанского энергорайонов.

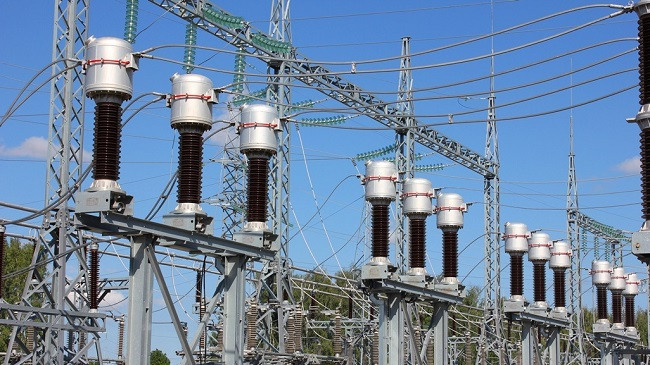

Фото: Сайт газеты "Вечер Елабуги"

Татарстан получил третий крупнейший источник электричества пропускной способностью 500 кВ. Строительство подстанции Щелоков началось еще в 1980-х годах, но впоследствии было заморожено. Работы вновь возобновили лишь в начале 2000-х годов. В апреле 2012 года началась активная стройка, в сентябре 2013 года был включен под нагрузку первый автотрансформатор.

В первую очередь к новой подстанции подключили ближайшие промышленные предприятия - химзавод «Аммоний» (на 14 МВт), особую экономическую зону «Алабуга» (на 250 МВт), «Танеко» (на 87,6 МВт) и «ТАИФ-НК» (на 76,5 МВт). Однако сегодня на заявленную мощность вышел только "Аммоний", "Танеко" использовала всего 25%, ОЭЗ -10%. Предприятия софинансировали строительство объекта, который обошелся в общей сложности на общую сумму в 5,096 млрд рублей, сказал журналистам гендиректор "Сетевой компании" Ильшат Фардиев. Например, ОЭЗ вложила 3 млрд рублей, владелей "Танеко" "Татнефть" - 1 млрд. Владелец объекта "Сетевая компания" вложила в нее 1 млрд рублей.

Одной из целей строительства объекта стало снижение энергодефицита в Нижнекамском и Казанском энергорайонах, особенно с учетом предстоящего чемпионата мира по футболу, часть матчей которого Казань примет в 2018 году. "От подстанции в ближайшее время уйдут две линии: в подстанцию Центральная (Казань) и в Нижнекамский район. Там будет новая подстанция в Бегишево. Она сейчас на стадии строительства", - сообщил замначальника ПО Щелоков Ренат Усманов. Сроки строительства дополнительных электрических связей спикер назвать затруднился. Ранее сообщалось, что линии, соединяющие Казань, Щелоков и Нижнекамск, должны построить к концу 2016 года.

Сейчас в Казани работают три ТЭЦ, от которых поступает в общей сложности 830 МВт. Однако этого не хватает - город остается энергодефицитным. Во время игр Универсиады-2013, например, этот дефицит пришлось частично покрывать за счет Чебоксарской ТЭЦ-2, обеспечившей к лету 2013 года Казань дополнительные 300 МВт. Тогда же "Татэнергосбыт" просил промышленные предприятия Казани ограничить энергопотребление на время спортивных игр.

"Это знаковый объект для республики Татарстан. Таких подстанций по стране не очень много. В республике это третья мощнейшая подстанция. Это говорит о том, что развивается республика, ее экономика, появляются новые предприятия" , - cказал министр энергетики РФ Александр Новак, прибывший на открытие объекта 17 июля. Впрочем, он заметил, что "Щелоков" еще не работает в полном объеме. Как объяснил РБК-Татарстан Усманов, недозагрузка Щелоков связана, в частности, с тем, что на ОЭЗ "Алабуга" не все резиденты достроили свои предприятия, поэтому не требуют заявленного изначально объема электроэнергии.
